Kako se pravilno kreči: redosled radova, uslovi u prostoriji i rokovi sušenja, na jednom mestu.
Studio Zid Design · Vodič za vlasnike i profesionalce
Ovaj vodič prati ceo postupak krečenja, od zaštite prostorije do drugog sloja boje, i objašnjava zašto boja na istom zidu nekad traje deset godina, a nekad se ljušti posle prve zime. Na kraju je PDF verzija za preuzimanje. Ako vas zanima samo kada je pravo vreme za radove, pogledajte tekst najbolje vreme za krečenje.
Sadržaj
- Krečenje korak po korak
- Zašto uslovi u prostoriji odlučuju o trajnosti boje
- Termalna zona: Pravilo 10°C-30°C
- Zona vlažnosti: Nevidljivi regulator sušenja
- Dva potpuno različita mikroklimatska izazova
- Unutrašnji radovi: Zamka centralnog grejanja
- Spoljašnji radovi: Zone nulte tolerancije
- Novi zidovi: Vremenska linija sušenja
- Godišnja doba ukratko
- Podsetnik: 6 pravila krečenja
- Ne ostavljajte zidove slučaju.
Krečenje korak po korak
Isti redosled koristimo na svakom krečenju stana u Novom Sadu:
- Zaštita prostorije. Nameštaj se pomera na sredinu i pokriva, pod se štiti folijom i kartonom, a utičnice, prekidači i stolarija lepe se trakom.
- Sanacija zida. Uklanja se trošna boja, otvaraju se i popunjavaju pukotine, a mrlje od vlage i buđi tretiraju se pre bilo kakvog premaza.
- Gletovanje i brušenje. Zid se izravnava glet masom u jednom do tri sloja i brusi; detaljno u tekstu gletovanje i priprema zida.
- Prajmer. Podloga se impregnira da bi upijanje bilo ujednačeno i da boja ne bi bila pegava.
- Dva sloja boje. Prvo se rade uglovi i ivice četkom, pa površina valjkom; drugi sloj ide tek kada se prvi potpuno osuši.
- Sušenje i čišćenje. Prostorija se provetrava kratko i često, zaštita se skida dok je traka sveža, a nameštaj se vraća posle 24 sata.

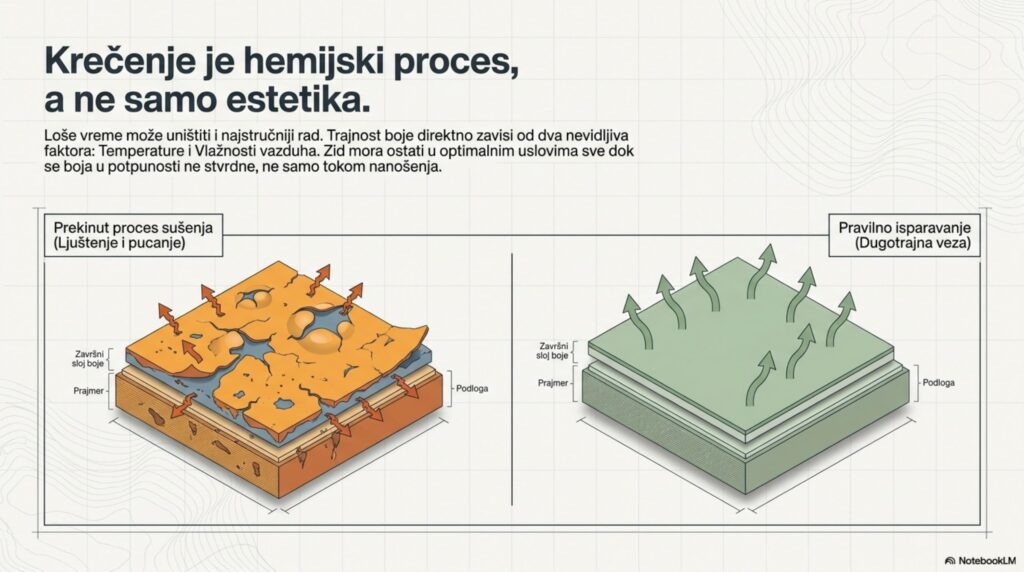

Zašto uslovi u prostoriji odlučuju o trajnosti boje

Loše vreme može uništiti i najstručniji rad. Trajnost boje određuju dva nevidljiva faktora: temperatura i vlažnost vazduha. Zid mora ostati u optimalnim uslovima sve dok se boja u potpunosti ne stvrdne, ne samo tokom nanošenja.
Prekinut proces sušenja (Ljuštenje i pucanje)
- Završni sloj boje
- Prajmer
- Podloga
Pravilno isparavanje (Dugotrajna veza)
- Završni sloj boje
- Prajmer
- Podloga

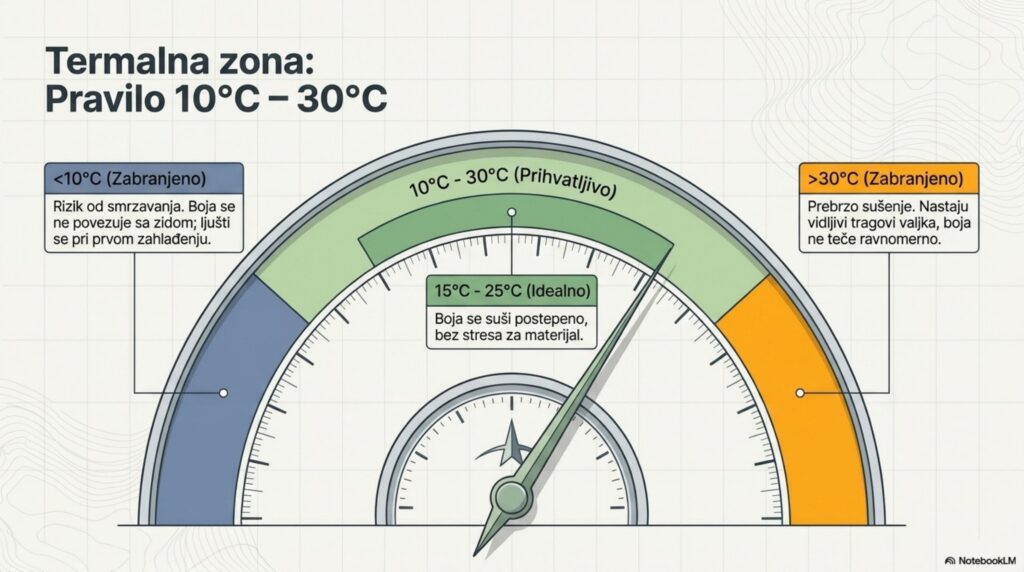

Termalna zona: Pravilo 10°C-30°C

10°C-30°C (Prihvatljivo)
15°C-25°C (Idealno)
Boja se suši postepeno, bez stresa za materijal.
Ispod 10°C (zabranjeno)
Rizik od smrzavanja. Boja se ne povezuje sa zidom; ljušti se pri prvom zahlađenju.
Iznad 30°C (zabranjeno)
Prebrzo sušenje. Nastaju vidljivi tragovi valjka, boja ne teče ravnomerno.

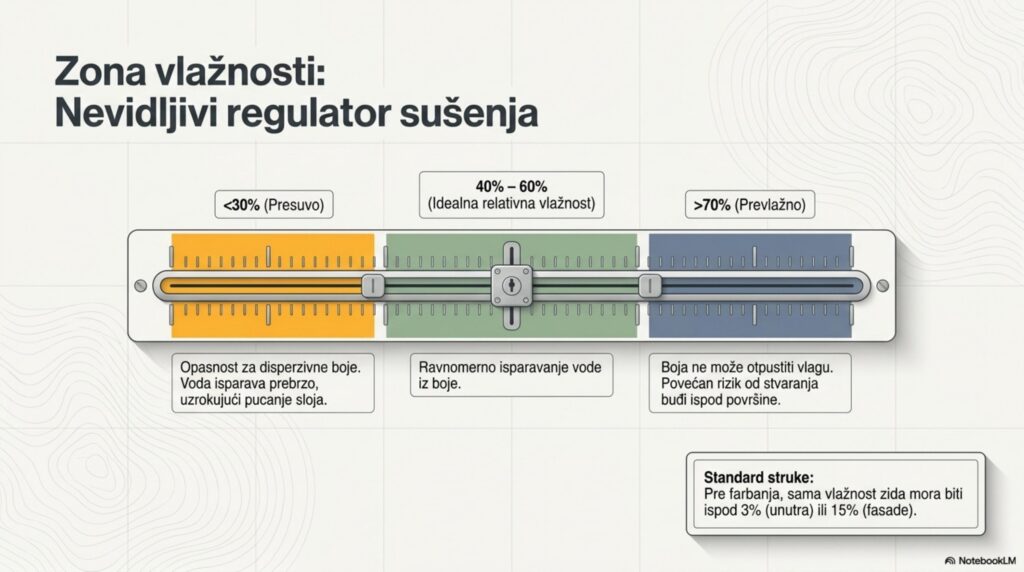

Zona vlažnosti: Nevidljivi regulator sušenja

40%-60% (Idealna relativna vlažnost)
Ravnomerno isparavanje vode iz boje.
Ispod 30% (presuvo)
Opasnost za disperzivne boje. Voda isparava prebrzo, uzrokujući pucanje sloja.
Iznad 70% (prevlažno)
Boja ne može otpustiti vlagu. Povećan rizik od stvaranja buđi ispod površine.
Standard struke: Pre farbanja, sama vlažnost zida mora biti ispod 3% (unutra) ili 15% (fasade).

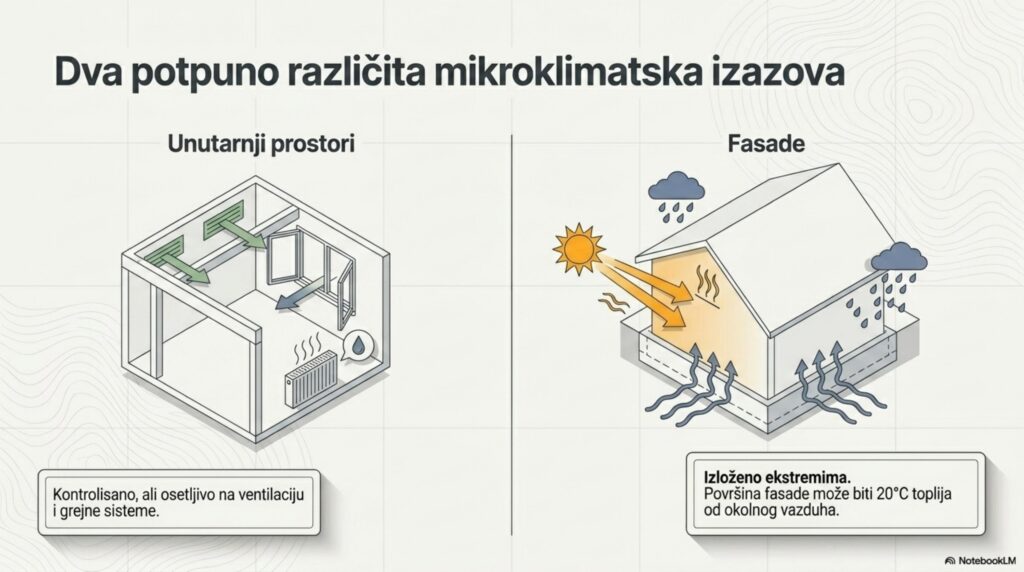

Dva potpuno različita mikroklimatska izazova

Unutrašnji prostori
Kontrolisano, ali osetljivo na ventilaciju i grejne sisteme.
Fasade
Izloženo ekstremima. Površina fasade može biti 20°C toplija od okolnog vazduha.

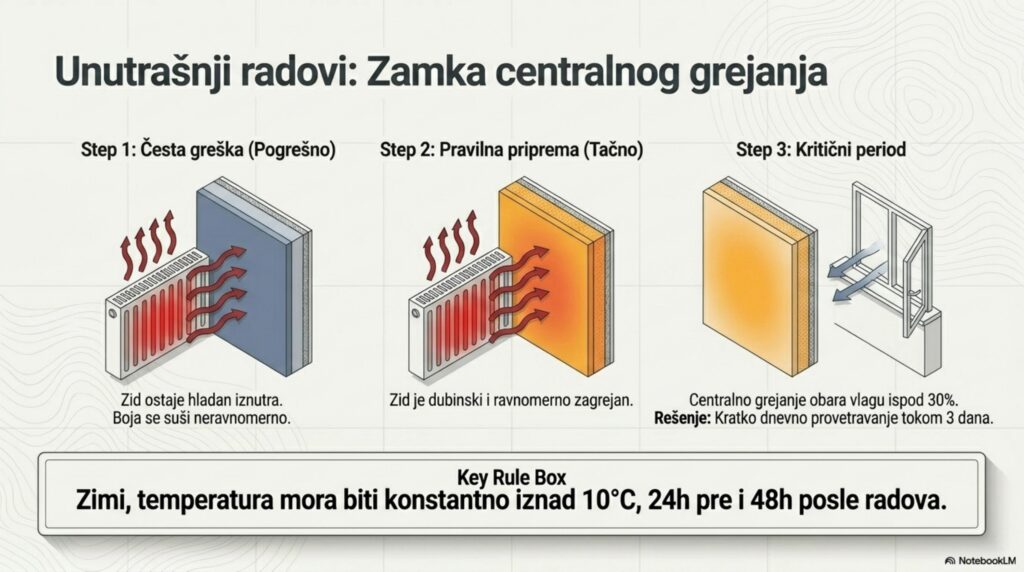

Unutrašnji radovi: Zamka centralnog grejanja

1. Česta greška
Zid ostaje hladan iznutra. Boja se suši neravnomerno.
2. Pravilna priprema
Zid je dubinski i ravnomerno zagrejan.
3. Kritični period
Centralno grejanje obara vlagu ispod 30%.
Rešenje: Kratko dnevno provetravanje tokom 3 dana.
Pravilo
Zimi, temperatura mora biti konstantno iznad 10°C, 24h pre i 48h posle radova.

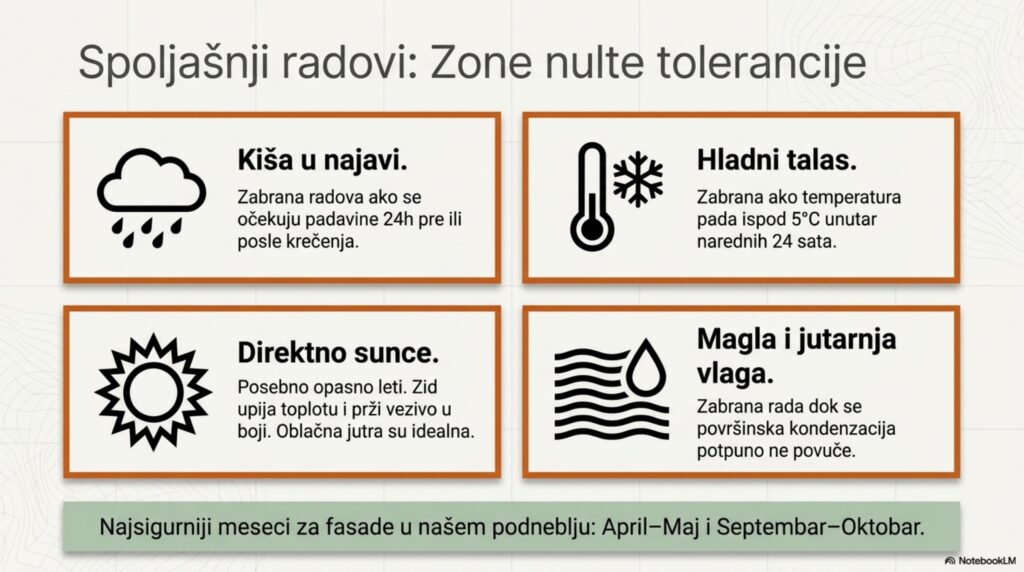

Spoljašnji radovi: Zone nulte tolerancije

Kiša u najavi.
Zabrana radova ako se očekuju padavine 24h pre ili posle krečenja.
Hladni talas.
Zabrana ako temperatura pada ispod 5°C unutar narednih 24 sata.
Direktno sunce.
Posebno opasno leti. Zid upija toplotu i prži vezivo u boji. Oblačna jutra su idealna.
Magla i jutarnja vlaga.
Zabrana rada dok se površinska kondenzacija potpuno ne povuče.
Najsigurniji meseci za fasade u našem podneblju: April-Maj i Septembar-Oktobar.

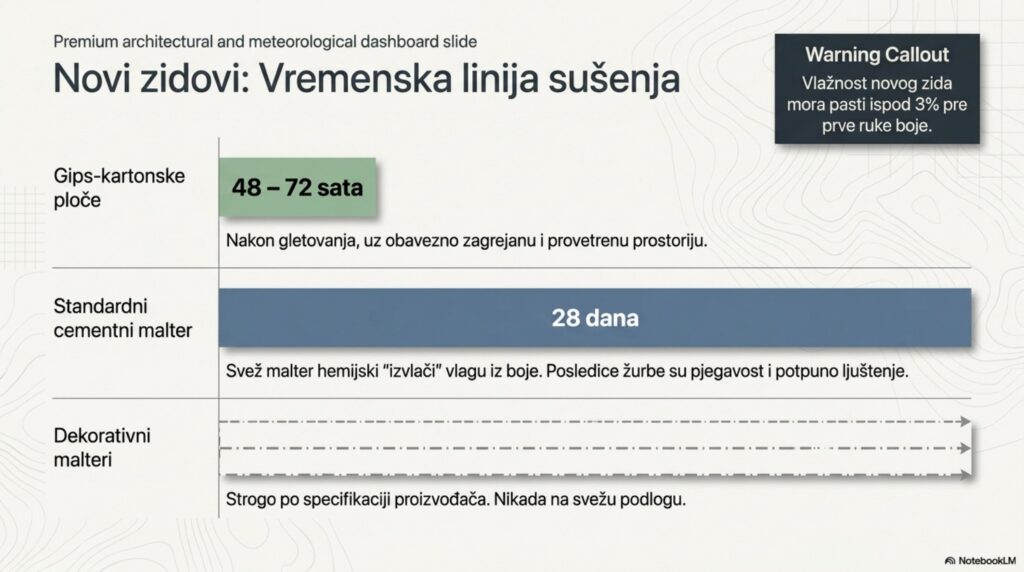

Novi zidovi: Vremenska linija sušenja

Gips-kartonske ploče: 48-72 sata
Nakon gletovanja, uz obaveznu zagrejanu i provetrenu prostoriju.
Standardni cementni malter: 28 dana
Svež malter hemijski „izvlači“ vlagu iz boje. Posledice žurbe su pjegavost i potpuno ljuštenje.
Dekorativni malteri
Strogo po specifikaciji proizvođača. Nikada na svežu podlogu.
Upozorenje
Vlažnost novog zida mora pasti ispod 3% pre prve ruke boje.

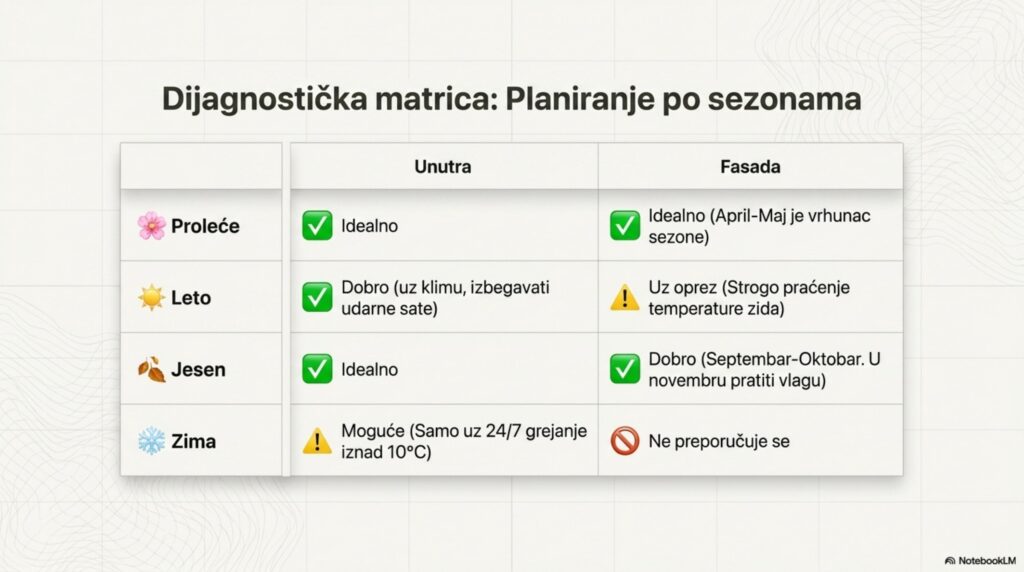

Godišnja doba ukratko
Unutrašnji prostori mogu da se krče tokom cele godine, uz grejanje zimi i bez rada u najtoplijem delu dana leti. Fasade se rade od aprila do maja i od septembra do oktobra. Detaljan pregled po sezonama je u tekstu o tome kada je najbolje vreme za krečenje.
Podsetnik: 6 pravila krečenja

1. Termalni okvir:
Unutra 10-30°C / Fasada 8-25°C.
2. Balans vlage:
40-60% vlažnost vazduha (Maksimum 70%).
3. Suvoća podloge:
Vlaga u zidu ispod 3% (unutra) ili ispod 15% (spolja).
4. Inkubacija novog zida:
Gips 48h / Cementni malter 28 dana.
5. Pravilo 24 Sata:
Toliko grejanje mora raditi pre krečenja, i toliko mora proći bez kiše pre fasade.
6. Zimsko provetravanje:
Kratki dnevni udari svežeg vazduha sprečavaju pucanje disperzije.
Ne ostavljajte zidove slučaju.

✓ Precizno merenje vlage u zidovima.
✓ Analiza mikroklimatskih uslova.
✓ Odabir optimalnih premaza za vaš konkretan prostor.
Zakažite besplatnu konsultaciju i procenu stanja vaših zidova.
